淮南至上海特高压交流输电工程建设推进
发布日期:2012-10-08  中国电力营销网   来源:国家电网公司

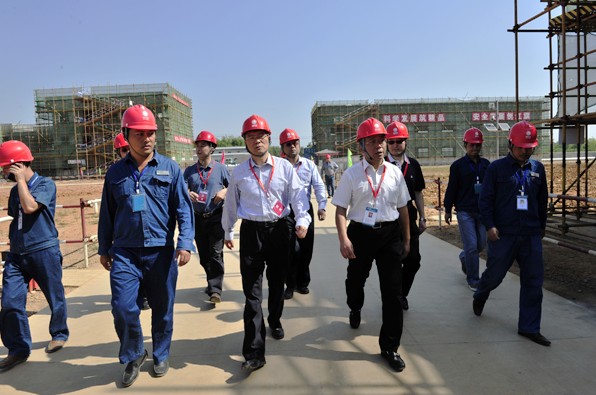

    2012年9月28至29日,正值中秋、国庆双节到来之际,公司总经理助理、交流建设部主任孙昕赴皖电东送淮南至上海特高压交流输电示范工程长江大跨越工程和皖南1000kV变电站工程建设现场开展安全质量检查,并对工程参建单位和员工进行了慰问。孙昕对工程建设各项工作给予了充分肯定,并对下一步工作进行了安排。公司总部安监部、交流建设部,安徽省电力公司、国网交流建设分公司、国网物资公司等相关单位参加了活动。

皖电东送淮南至上海特高压交流输电示范工程于2011年9月27日获得核准并正式开工。一年来,在公司党组的亲切关怀和正确领导下,全体参建人员众志成城,不辱使命,工程建设迅速推进。目前,变电站土建施工全面展开,输电线路基础施工完成1337基,占总量的95%;组塔完成186基。长江大跨越两岸4基锚塔全部组立完成,南岸跨越塔组立213米,北岸跨越塔组立101米。皖南变电站建筑物已完成墙体砌筑,构架正在吊装,主设备基础和防火墙正在施工。

孙昕一行在视察工程建设的现场并听取参建各方汇报后,充分肯定了工程建设现场各项工作,指出现场建设注重安全、注意环境、注入关怀,实现了工程建设安全好,质量高的目标。现时,对下一步重点工作进行了部署并提出明确要求。

一要提高认识,扎实推进工程建设。皖电东送工程是重大创新引领型示范工程,建设任务重,面临新的技术挑战,安全质量管控压力大。当前,工程建设已进入建设高峰期,设备研制试验、钢管塔生产供货、现场建设、大件运输、交接试验准备等多项工作同步推进,主要环节均已进入关键攻坚阶段,从现在到明年上半年将是工程建设最关键的时期,各单位、各级管理人员要清醒认识当前工程建设前面临的形势,始终坚持把特高压作为重中之重,思想上保持高度重视,投入上做到充分保障,工作上狠抓执行落实,安全、优质、高效地推进工程建设。坚持安全第一、质量至上;坚持以里程碑计划统领全局;加强组织领导和衔接配合;全面完成年度建设任务,即变电土建主体工程完工、主设备开始安装,输电线路基础全部完成、组塔力争完成40%。

二要再接再厉,全力以赴抓好近期重点工作。要抓好主设备安装工作,确保安装质量;钢管塔为首次大规模应用,加工技术难度大、管控环节多、产能有限。要加强管理,积极协调,采取有效措施,千方百计抓好塔厂生产效率和产能的提升;精心组织好现场建设,加快线路剩余塔基进场工作力度,同时做好预案,防止反复。省公司和属地供电公司要加强支持和协调,交流公司要抓好送变电公司施工装备的落实;交流公司、省公司和相关调度单位要抓好线路交叉跨越施工停电计划安排和架线施工方案的编制和审查,在确保安全的同时,最大限度减少停电时间和次数;属地电科院要提前介入,做好交接试验的各项准备工作。安徽、浙江公司要抓紧启动配套500kV工程建设工作;随着变电站土建施工和线路组塔全面进入高峰,交流公司要根据现场情况,大力开展风险排查、隐患治理专项活动,组织好监督检查;各方要高度重视主设备大件运输准备工作,做好运输方案的审查,确保运输安全;省公司要做好房屋拆迁准备工作。

皖电东送淮南至上海特高压交流输电示范工程是世界上最高电压等级、容量最大、首条同塔双回特高压交流输电工程,变电容量2100万千伏安,线路长度656千米。建设皖电东送工程对推进淮南大型煤电基地电力外送,加强华东电网受电能力和可靠性,缓解华东地区供电紧张局面,推动特高压输电技术的进一步发展具有重要意义。
