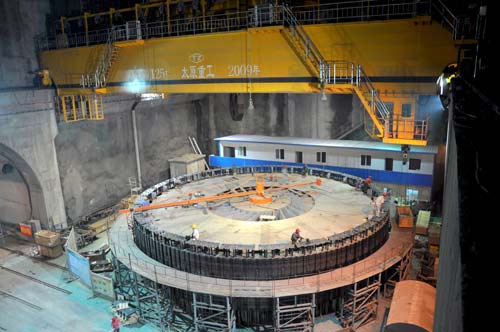

7月19日,在机电安装分局向家坝项目部全体员工的共同努力下,向家坝电站首台发电机转子磁轭叠装工作接近尾声,各项安装数据良好,为下一步1号机转子热加垫、磁极挂装、整体耐压试验等后续工作奠定了良好的基础。目前,向家坝水电站1号机组各项安装施工正在有条不紊地进行。
该机组单机容量80万千瓦,转子由24724张磁轭组成,单片重34.3公斤,共计883层,组装后的发电机转子重达1850吨,起吊重量将达到2048吨。
